Altyapı Çalışmaları (ELEKTRİK)

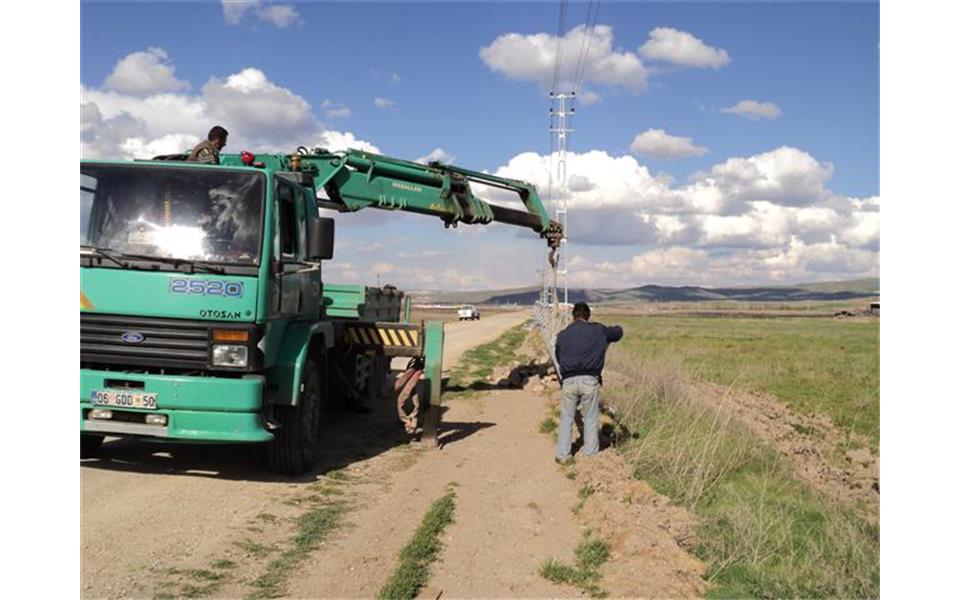

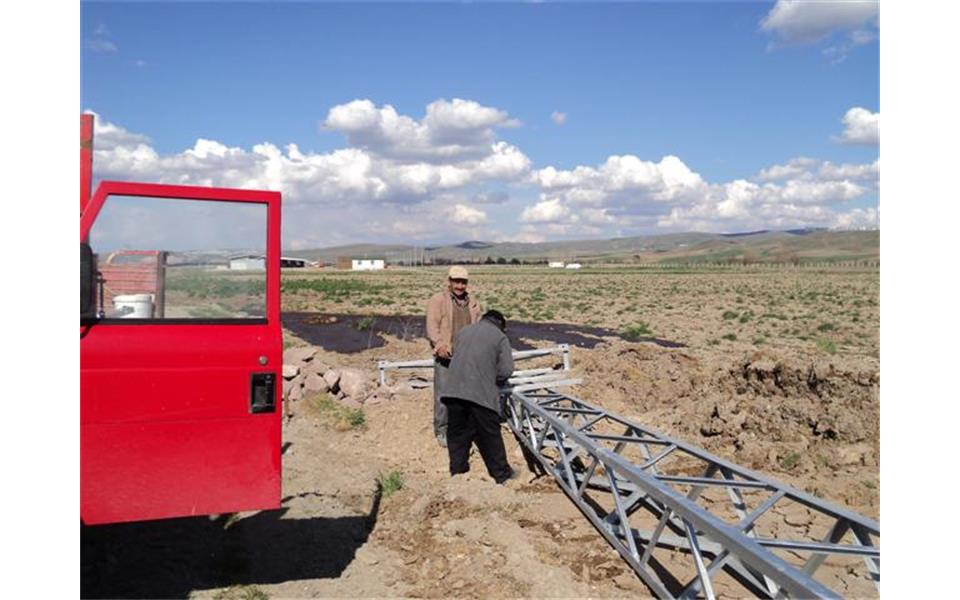

27 Mayıs 2006’da yapılan parsel çekilişlerinden sonra arazide, planlarımıza göre ayırmış olduğumuz birinci etabın altyapı-elektrik hizmetini vermek üzere çalışmalara başlanmış 2007 haziran ayına kadar elektrik hizmeti tamamlanmıştır. Bu kapsamda; 4,5 km.’lik O.G. ve A.G. elektrik hattı çekilmiş, Sincan’dan gelen elektrik ana hattının kooperatif alanına giriş bölümünde 36 KVA 50 HZ ‘lik gaz ayarlı SME modüler hücre konularak başlatılan elektrik şebeke inşaatında 187 adet çeşitli ebatlarda galvaniz kaplamalı direk dikilmiş ve bu direkler arasına 22.245 metre ASTER, 7.415 metre ROZ, 7.415 metre PANSİ olmak üzere 37.075 metre alüminyum tel çekilmiştir.

Yapılan bu şebeke hatlarının bitim noktalarında 23 adet 1X 50 NYY kablo ile hat koruma topraklamaları yapılmış; Oluşturulan bu hatlar üzerinde 2 adet 34,5/0,4 - 400 KVA’lık trafo tesis edilmiştir. Trafolar için 2 adet 400 KVA’lık AG dağıtım panoları yapılmıştır.

Tamamlanan AG şebekesi çalışır durumda olup kooperatif tarafından abonelik işlemleri tamamlanan üyelerimizin kullanımına sunulmuştur.

Arazide 2008 yılında başlatılan ikinci etap elektrik hattı yapım çalışmalarına 2009 yılında da devam edilmiş, yaklaşık 10 km daha orta gerilim hattı yapılmıştır. Tüm parsellerin elektrik bağlantısı hazır hale getirilmiştir. (Mevcut Trafolar güvenlik gereğince sökülmüş, yeni trafolar da kapasiteye göre ilave edilecektir.)

2011 yılı içersinde, daha önceden tesis edilen TR-1-2-3-4-5-7-8-9-11-12 ve Kantar-Nizamiye nolu trafo postaları tamamlanarak servise alınmış; Bölgeye 1 adeti nizamiye hattına olmak üzere toplam 10 adet trafo konulmuştur. 2 km.'lik A.G. ve O.G. nizamiye elektrik hattı yapılmış, batı nizamiye kapısı ve civarındaki tesislerin enerji ihtiyacı temin edilmiştir. Tüm parsellerin elektrik bağlantısı hazır hale getirilmiştir.
